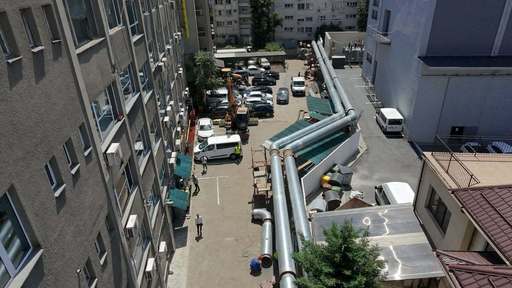

Primăria Municipiului Bucureşti anunţă că a început şi terminat, în două săptămâni, un şantier de termie blocat de un an şi jumătate, iar 66 de blocuri din zona Aviaţiei şi Dorobanţi vor primi apă caldă prin noua conductă şi nu vor mai fi avarii. Primăria mai arată că întreaga Magistrală II-III Grozăveşti are 11 km şi este gata în proporţie de 97%, iar până în toamnă, mai are de finalizat unele racorduri şi de refăcut drumul de la ultimele şantiere.
"Am început şi terminat, în două săptămâni, un şantier de termie blocat de un an şi jumătate! Azi am făcut probele de presiune, iar din acest weekend, 66 de blocuri din zona Aviaţiei şi Dorobanţi vor primi apă caldă prin noua conductă. Nu vor mai fi avarii!", anunţă Primăria Municipiului Bucureşti, pe Facebook.
PMB precizează că este vorba despre un tronson de 350 de metri de conductă, din cadrul Magistralei II-III Grozăveşti.
"Ţevile traversează o proprietate privată, motiv pentru care, timp de un an şi jumătate, nu am putut intra să le înlocuim. Primarul general Ciprian Ciucu a reuşit să clarifice situaţia şi a convins proprietarul să ne permită să intrăm cu lucrările. I-am promis şi noi că ne mişcăm rapid şi, până la finalul acestei luni, totul va fi gata. Ne-am ţinut de cuvânt. Am demontat ţevile vechi de peste 40 de ani şi le-am înlocuit cu unele de tehnologie nouă, preizolate, dotate cu senzori de detecţie a avariilor; azi am făcut probele de presiune şi demontăm provizoratele; mâine se face "reîntregirea", adică noile conducte se leagă la reţeaua de termoficare", subliniază instituţia.
Primăria Capitalei anunţă că, de vineri, C.M. Termoenergetica Bucureşti începe să bage agent termic; iar muncitorii Companiei Municipale Energetica Servicii Bucureşti aduc terenul la starea iniţială.
"Din weekend, revine apa caldă la robinetele a mii de familii de pe Bd. Ion Mihalache, Piaţa Victoriei, Str. Paris, Bd. Iancu de Hunedoara, Str. Braziliei, Calea Floreasca,, Calea Dorobanţilor, str. Take Ionescu, Str. George Enescu, Str. Arh. Ion Mincu. Întreaga Magistrală II-III Grozăveşti are 11 km şi este gata în proporţie de 97%. Până în toamnă, mai avem de finalizat unele racorduri şi de refăcut drumul de la ultimele şantiere", mai anunţă PMB.
